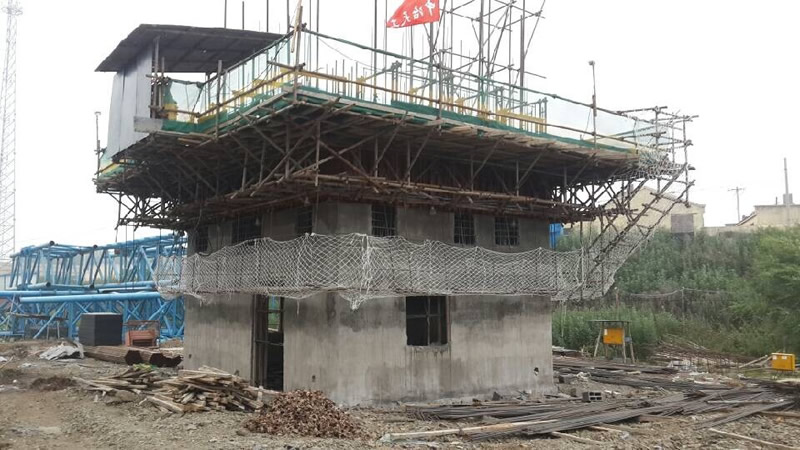

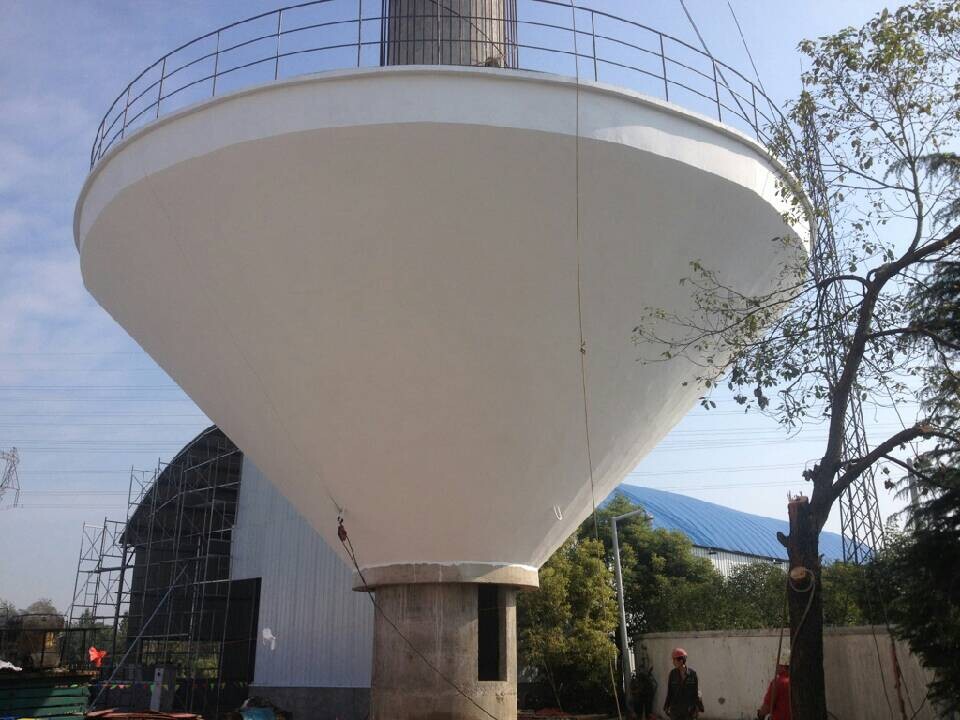

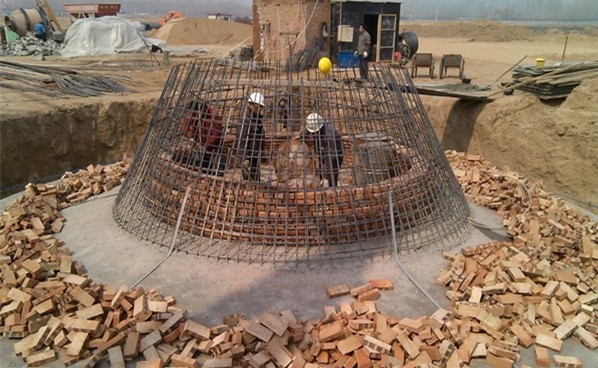

我公司承建福建省泉州市丰泽区宝珊花园供水系统的200m3倒锥壳水塔工程,计划于2015年4月10号开工至7月10竣工。

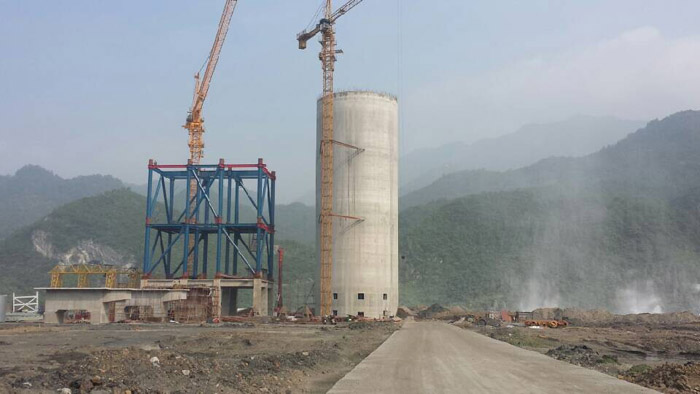

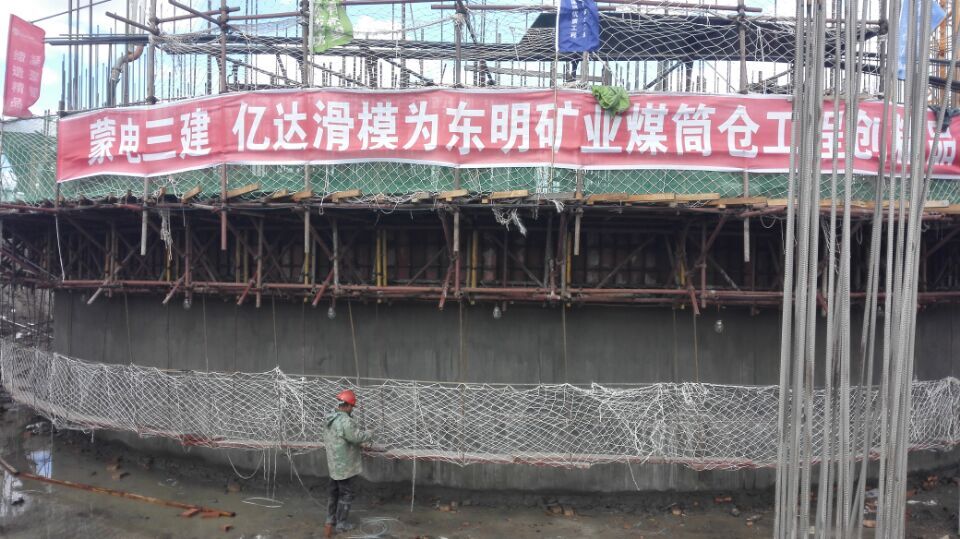

在内蒙古电力勘测设计院的总承包项目,呼伦贝尔东明矿业输煤系统煤仓工程中1个直径22M和2个直径15M,高度为53M的煤筒仓工程由我司负责分包施工。

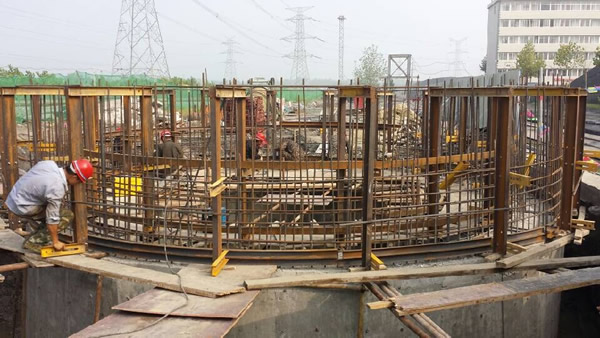

江苏九鼎集团300吨倒锥壳水塔水箱吊装施工中
黑龙江哈尔滨双琦垃圾发电厂80M方烟囱滑模工程,经过我公司70多天的努力奋战,在没有任何大型起重设备的的情况下,仅靠两台小型的卷扬机就顺顺利利地完成了滑模施工任务。受到业主高度赞扬!

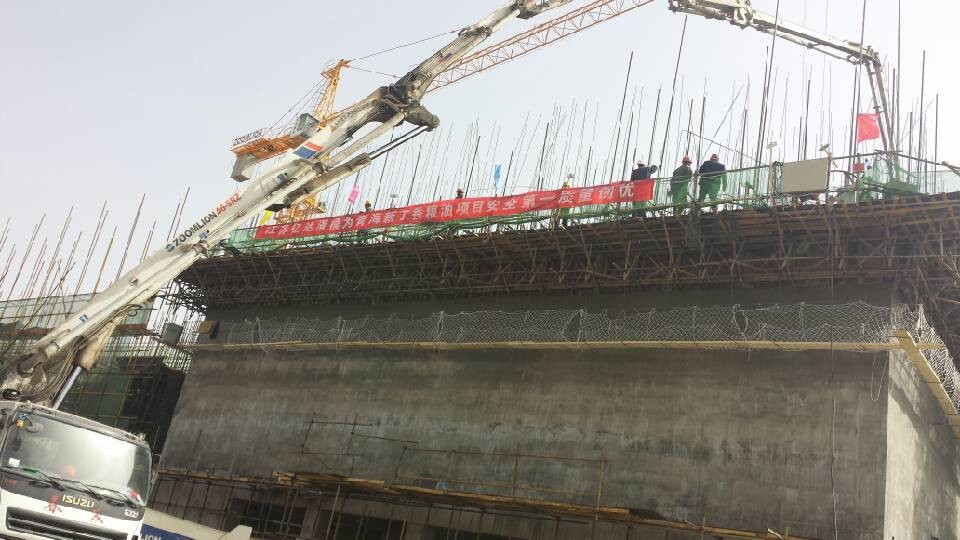

2014年的7月是一个非常酷热的夏天,天气对滑模行业来说也是个非常严峻的问题。天气太热会给混凝土的初凝控制带来不便,还有给施工人员带来较高的劳动强度。我公司施工人员凭借高超的滑模技术和惊人的劳动毅力,奋战了15

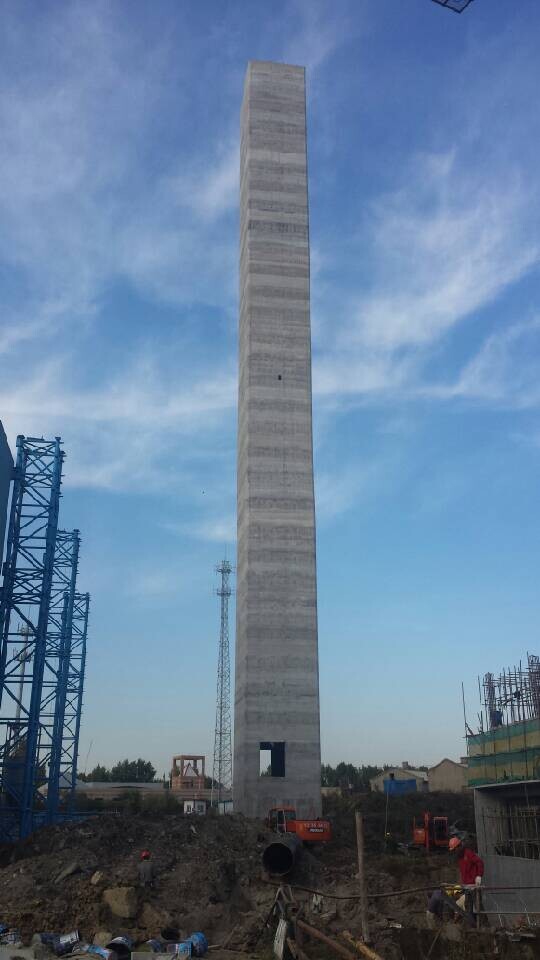

黑龙江哈尔滨双琦垃圾发电厂位于黑龙江省哈尔滨市城高子镇,是国家重点投资的垃圾环保发电企业。我公司承接了其中一座方烟囱工程,烟囱高度80M,长7.6M,宽6M,整体结构为钢筋混凝土,内置两支直径1.5M的钢烟囱。混凝土结构

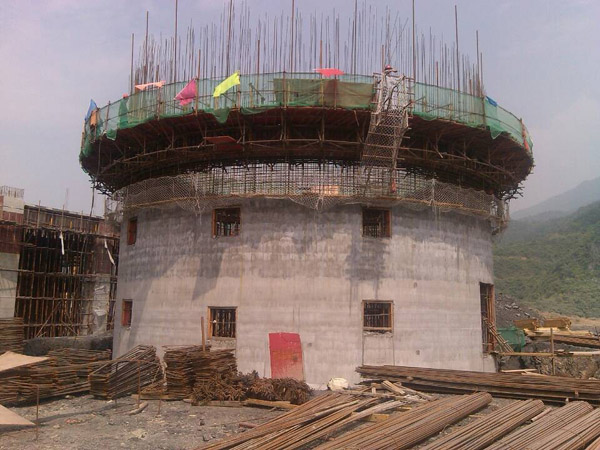

我公司承接了安徽省淮南市潘集一矿精煤仓施工工程。精煤仓高度25m,直径12m,基础为整板基础,仓底板一层,仓顶板一层,筒壁部分采取滑模施工工艺。仓底板和仓顶板采用满堂脚手架支模施工。下图为滑模平台的组装施工。
我公司承接了浙江豪龙水泥有限公司新建的5000吨水泥线生产项目的水泥筒仓项目。筒壁部分采取滑模施工工艺。目前生料均化库基础已完工,筒壁部分滑模至库底板,库底板采用满堂脚手架支模施工。
我公司承建的山东九鼎新材料有限公司的300m3倒锥壳水塔工程位于山东省聊城市莘县,主要采用施工工艺为:筒身采用滑模施工、水箱采用地面预制液压提升法将水箱提升到要求高度。这支水塔至今是我公司承接的第58个水
我公司承接了青海新丁香粮油有限公司二期24个连体方仓的滑模工程,于2014年3月6日进场,3月16日已完成滑模模板,滑升操作平台的全部组装任务,并按原计划进度提前两天完成,受到业主的高度好评!于3月17日上午8时准时开滑,
